En résumé

La matrice RASCI est une variante de la matrice RACI qui inclut le rôle Support pour clarifier les contributions de chaque acteur dans un projet. Elle permet de visualiser les rôles Responsible, Accountable, Support, Consulted et Informed afin d’optimiser la répartition des tâches et la coordination des équipes. L’outil favorise la prévention des conflits, l’amélioration de la communication et la sécurisation des processus internes. Cet article présente ses avantages, ses limites, ses bonnes pratiques, ainsi qu’un exemple concret de tableau RASCI pour illustrer son utilisation. Il offre également des conseils pratiques pour construire et mettre à jour efficacement la matrice de responsabilités au sein de toute organisation.

Matrice RASCI : la variante du RACI pour mieux définir le rôle Support

Pourquoi la matrice RASCI est essentielle dans l’organisation des équipes

Dans le contexte actuel de gestion de projet et de pilotage de projet au sein des organisations, la clarification des rôles et responsabilités constitue un enjeu stratégique. Les structures complexes rencontrent fréquemment des difficultés liées à la confusion des rôles, aux responsabilités croisées ou à la surcharge décisionnelle, ce qui peut nuire à la performance collective et ralentir la prise de décision. Pour pallier ces problèmes, la matrice RASCI s’impose comme un outil de management, outil d’organisation du travail et outil de gouvernance efficace, permettant une clarification des responsabilités et une meilleure organisation des équipes.

Cette méthode, variante enrichie de la matrice RACI, se distingue par l’intégration explicite du rôle de support, garantissant que chaque acteur impliqué dans un processus interne ou un projet dispose d’une définition claire de ses missions et de son niveau d’implication. La matrice RASCI contribue ainsi à sécuriser les processus, à éviter les doublons, à réduire les conflits internes, à améliorer la communication et à fluidifier la prise de décision, tout en favorisant le travail collaboratif et la performance collective.

Qu’est-ce que la matrice RASCI et en quoi diffère-t-elle de la matrice RACI ?

La matrice RASCI est une extension de la classique matrice RACI, largement utilisée dans le cadre du management transversal et du pilotage de projet. L’acronyme RACI signifie Responsible (Responsable de l’exécution), Accountable (Responsable décisionnaire), Consulted (Consulté) et Informed (Informé). La version RASCI ajoute un cinquième rôle : Support (S), représentant les personnes ou fonctions qui apportent une aide active pour la réalisation d’une tâche sans en être responsables ni décisionnaires.

Cette distinction est essentielle pour assurer la répartition des rôles et la coordination des équipes dans des environnements où les processus internes sont complexes et transversaux. Le rôle Support contribue à éviter la confusion des rôles, à prévenir la surcharge décisionnelle et à sécuriser les processus opérationnels.

La méthode RASCI se matérialise généralement sous la forme d’un tableau RASCI, où les tâches ou livrables sont listés en lignes et les acteurs ou services en colonnes. Chaque intersection est codifiée selon le rôle attendu : R pour Responsible, A pour Accountable, S pour Support, C pour Consulted et I pour Informed. Cette cartographie des responsabilités facilite la répartition des tâches, le travail collaboratif et la meilleure collaboration au sein de l’organisation.

Comment définir le rôle Support dans le modèle RASCI ?

Le rôle de support est au cœur de l’efficacité du modèle RASCI. Il regroupe les fonctions ou personnes intervenant pour fournir des ressources, un accompagnement méthodologique ou un appui technique, sans assumer la responsabilité opérationnelle ou la décision finale.

Types d’interventions du Support :

  • Assistance technique : maintenance informatique, logistique ou infrastructure.

  • Soutien administratif : gestion documentaire, secrétariat ou suivi des processus internes.

  • Appui méthodologique : formation, coaching ou conseil.

  • Ressources complémentaires : mise à disposition d’expertises ou de moyens matériels.

L’identification explicite du rôle Support permet de prévenir les conflits, d’éviter les doublons, de sécuriser les processus et de favoriser la performance collective. Dans un contexte de management transversal, il contribue également à la clarification des missions, facilite le travail collaboratif et soutient la qualité de vie au travail des membres de l’équipe.

Comment construire une matrice RASCI efficace ?

La mise en œuvre d’une matrice de responsabilités requiert une démarche structurée et collaborative. Voici les étapes de mise en place :

  1. Identifier les tâches clés et livrables : listez les missions essentielles pour chaque projet ou processus interne.

  1. Recenser les acteurs impliqués : services, départements et parties prenantes.

  1. Attribuer les rôles RASCI : déterminer qui est Responsible, Accountable, Support, Consulted et Informed.

  1. Documenter et partager le tableau RASCI : l’outil d’organisation du travail doit être accessible à tous pour servir de référence.

  1. Valider et communiquer : le chef de projet et les membres de l’équipe doivent être impliqués pour garantir l’adhésion.

  1. Mettre à jour régulièrement : la mise à jour de la matrice est indispensable pour tenir compte des changements organisationnels ou des ajustements de périmètre.

Bonnes pratiques RASCI :

  • Limiter un seul Accountable par tâche pour éviter la dilution de la responsabilité.

  • Définir clairement les attentes pour chaque rôle, en particulier le rôle Support.

  • Impliquer les parties prenantes dans la définition des rôles pour sécuriser l’adhésion.

  • Réviser régulièrement le modèle pour optimiser la coordination des équipes et la communication.

Quels sont les avantages et limites de la matrice RASCI ?

Avantages :

  • Clarification des rôles et responsabilités : limite les chevauchements et les responsabilités croisées.

  • Amélioration du travail collaboratif : facilite la coordination des équipes et la répartition des tâches.

  • Réduction des conflits internes : la distinction entre Responsible, Accountable et Support limite les tensions.

  • Fluidification de la prise de décision : chaque tâche dispose d’un responsable décisionnaire clair.

  • Gain de productivité et performance collective : sécurisation des processus internes et meilleure mobilisation des ressources.

Limites :

  • Rigidité organisationnelle : la formalisation peut freiner l’adaptabilité.

  • Confusion possible : si le rôle Support est mal défini, il peut être confondu avec Responsible.

  • Mauvaise implémentation : une matrice RASCI imposée sans concertation peut générer des résistances.

  • Surcharge décisionnelle : un trop grand nombre de rôles Support ou Consulted peut ralentir le projet.

Exemple de matrice RASCI

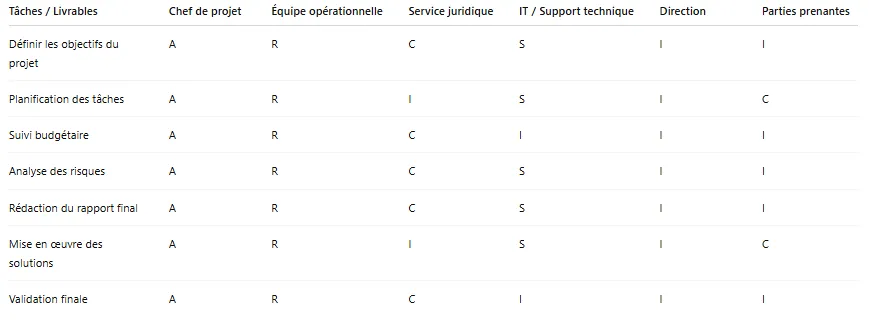

Matrice RASCI

Légende des rôles RASCI :

R – Responsible (Responsable de l’exécution) : Personne en charge de réaliser la tâche.

A – Accountable (Responsable décisionnaire) : Personne garantissant la décision finale et la validation.

S – Support (Rôle de support) : Personne ou service apportant une aide active pour la réalisation de la tâche.

C – Consulted (Consulté) : personne devant être consulté pour avis ou expertise.

I – Informed (Informé) : personne devant être tenu au courant de l’avancement ou du résultat.

FAQ sur la matrice RASCI

Quand utiliser la matrice RASCI plutôt que la matrice RACI ?

La matrice RASCI est particulièrement adaptée dans les projets complexes ou transversaux où le rôle de support doit être explicitement identifié. Elle permet de mieux définir les contributions des équipes auxiliaires et de sécuriser la répartition des rôles sans créer de confusion entre Responsible et Accountable.

Quels critères pour choisir les personnes en rôle Support ?

Les acteurs du rôle Support doivent posséder les compétences techniques ou méthodologiques nécessaires pour assister les responsables de l’exécution, sans porter la décision finale. Leur identification contribue à la clarification des responsabilités et à la meilleure collaboration entre les équipes.

Comment évaluer l’efficacité d’une matrice RASCI ?

L’efficacité se mesure à la clarté des rôles et responsabilités, à la fluidité de la prise de décision, et à la réduction des conflits internes. Une bonne matrice doit être compréhensible, régulièrement mise à jour et intégrée dans les outils de gestion de projet pour un suivi optimal.

Quels sont les risques d’une mauvaise implémentation du rôle Support ?

Une mauvaise définition du rôle Support peut entraîner une surcharge de travail, des chevauchements de tâches ou une confusion des rôles. Pour éviter ces écueils, il est important de respecter les bonnes pratiques RASCI et de consulter les parties prenantes lors de la construction du tableau.

Comment maintenir une matrice RASCI à jour dans le temps ?

Les rôles et responsabilités évoluent souvent avec les projets et l’organisation. Une mise à jour de la matrice régulière, associée à un suivi des processus internes, garantit que le modèle reste pertinent, évite les doublons et améliore la performance collective.

Conclusion

La matrice RASCI constitue un instrument stratégique pour sécuriser les processus, clarifier les rôles et améliorer la coordination des équipes. Elle favorise la prise de décision, réduit les conflits internes et contribue à la performance collective en identifiant clairement le rôle Support et les responsabilités croisées. Pour être pleinement efficace, elle doit être construite de manière collaborative, documentée et régulièrement mise à jour. En respectant les bonnes pratiques RASCI, les organisations peuvent optimiser la répartition des tâches, sécuriser leurs processus internes et améliorer la communication entre les parties prenantes. Néanmoins, il est important de rester vigilant face à ses limites et d’adapter le modèle au cadre organisationnel pour maintenir l’agilité et l’engagement des équipes.

Pour développer vos compétences et optimiser la performance de vos équipes, explorez notre catalogue de formation management de projet, conçu pour apporter des méthodes concrètes et adaptées aux besoins des professionnels. Ces programmes couvrent des thématiques variées, allant du pilotage de projet à la coordination des équipes, en passant par la clarification des rôles et responsabilités et la répartition des tâches. Vous pouvez également approfondir vos connaissances grâce à notre formation gestion de projet, qui permet de maîtriser les outils, techniques et bonnes pratiques indispensables pour mener à bien vos initiatives. Ces formations offrent un gain concret en productivité, favorisent le travail collaboratif et contribuent à sécuriser les processus internes de votre organisation. Participer à ces programmes vous permettra d’allier expertise pratique et réflexion stratégique, tout en renforçant la performance collective de vos équipes.
